kaiyun体育中国2026世界杯入口 新疆大石峡水利关键向投产发电全力冲刺

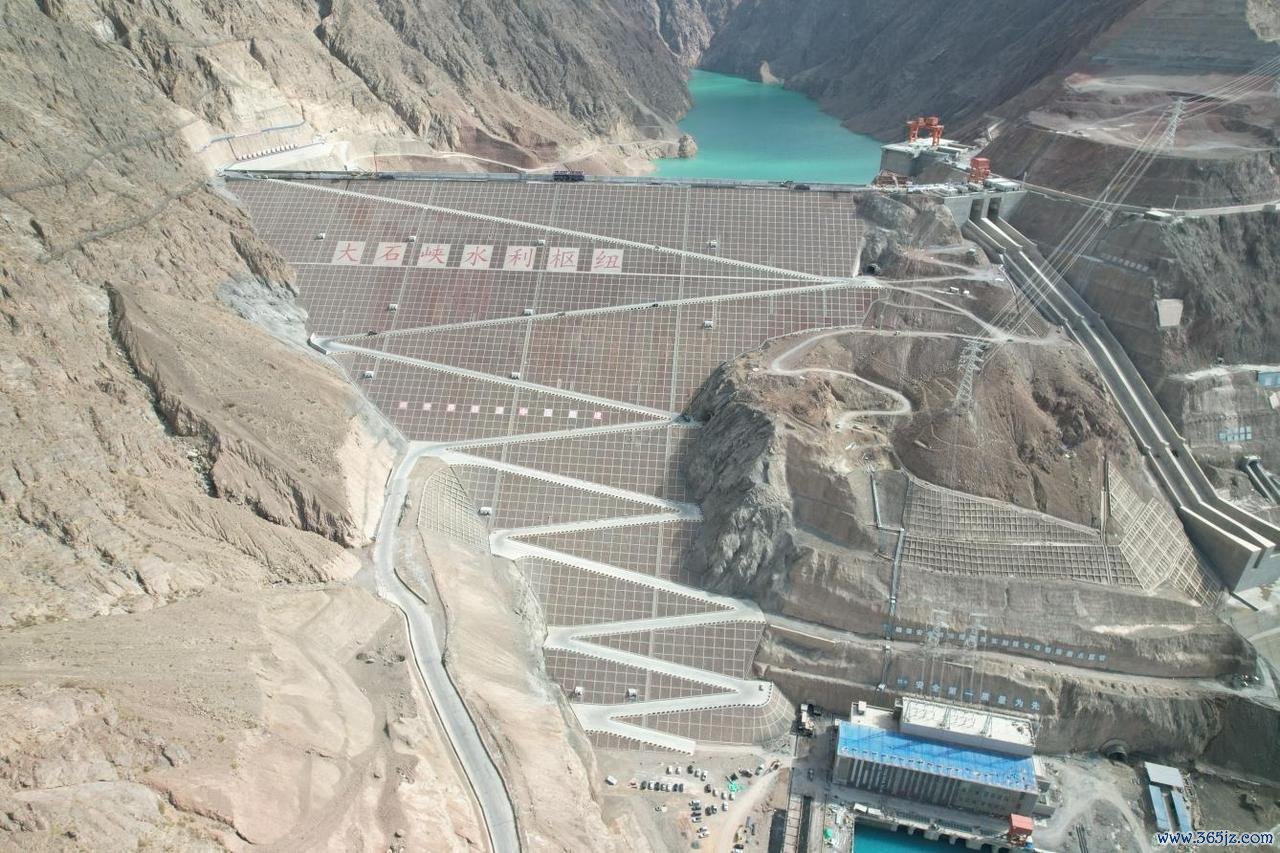

6月1日,由中国能建葛洲坝三公司承建的新疆大石峡水利关键工程完成坝顶防浪墙混凝土浇筑施工,较谋略工期提前3个月完工,为工程后续投产发电奠定基础。当今kaiyun体育中国2026世界杯入口,姿首举座参预完毕施工和发电冲刺阶段。 新疆大石峡水利关键工程是国务院降服的172项节水给水紧要水利工程之一,位于阿克苏地区库玛拉克河大石峡峡谷河段。工程最大坝高247米,是当今天下已建、在建最高混凝土面板砂砾石坝。水库总库容11.7亿立方米,年均可向塔里木河生态输水34.2亿立方米,电站装机容量75万千瓦,年...

6月1日,由中国能建葛洲坝三公司承建的新疆大石峡水利关键工程完成坝顶防浪墙混凝土浇筑施工,较谋略工期提前3个月完工,为工程后续投产发电奠定基础。当今kaiyun体育中国2026世界杯入口,姿首举座参预完毕施工和发电冲刺阶段。

新疆大石峡水利关键工程是国务院降服的172项节水给水紧要水利工程之一,位于阿克苏地区库玛拉克河大石峡峡谷河段。工程最大坝高247米,是当今天下已建、在建最高混凝土面板砂砾石坝。水库总库容11.7亿立方米,年均可向塔里木河生态输水34.2亿立方米,电站装机容量75万千瓦,年均发电量18亿千瓦时。工程建成后,可灵验处治南疆区域水资源调配问题,对保险塔里木河生态给水、缓解灌区农业缺水、普及河谈防洪智力、补充清洁动力供给具有垂危作用。
坝顶防浪墙是大坝挡水防洪的垂危结构,径直影响大坝防渗、抗浪和防洪安全,是水库沉静启动的垂危保险。本次施工的防浪墙总长576.5米,墙体中段高5.8米、两头高5.35米,举座呈中间高、两头低结构。工程共离别49个仓面施工,单仓长度12米,kaiyun体育(中国)2026世界杯存在高空功课多、施工精度高、工序相连细巧等特色,是大坝完毕阶段的重心施工内容。
斯诺克下注app2026中国官方下载网站针对高空临边功课风险高、质地圭臬严、工期着急等本体情况,姿首团队优化施工决策,接纳自主研发的有轨钢模台车成套装备开展施工。建设接纳电动举座退换模式,减少高空拆装功课,镌汰安全风险;定型钢模定位精确,灵验幸免错台、漏浆等质地问题;电动转运模式普及模板盘活效果,单仓装模工夫放浪在8小时内,替代传统东谈主工拆装功课,杀青机械化聚拢施工。通过新工艺行使,姿首顺利完成5000立方米坝顶混凝土浇筑责任,提前3个月完成节点任务,在保险安全和质地的同期,为工程调试、完毕、并网发电预留了满盈工期。
当今,大坝主体、泄水建筑物、输变电系统施工基本完成,三台发电机组中枢建设已一谈装配到位,工程已全面参预投产发电冲刺阶段。(工东谈主日报客户端记者马安妮 通信员 卢树庆)
